CE Belgesi Ne Kadar Sürede Alınır? Ürüne Göre Gerçekçi Süreler

CE belgesi ne kadar sürer? Öz beyanla ilerleyen ürünlerde haftalar, onaylanmış kuruluş gerektiren ürünlerde aylar. Süreyi belirleyen faktörler ve gecikme nedenleri.

CE Belgelendirme Teknik Ekibi5 Eylül 20269 dk okuma

CE sürecinin ne kadar süreceği tek bir sayıyla ifade edilemez; çünkü belirleyici olan ürünün risk seviyesi ve onaylanmış kuruluşun devreye girip girmediğidir. Öz beyanla ilerleyen ürünlerde süreç birkaç haftada tamamlanabilirken, tip inceleme ve denetim gerektiren ürünlerde aylara yayılır. Bu yazıda ürün tipine göre gerçekçi aralıkları, süreyi neyin uzattığını ve süreci kısaltmanın yollarını ele alıyoruz.

CE Belgesi Ne Kadar Sürer? (Kısa Cevap)

Öz beyanla (Modül A) ilerleyen bir üründe basit dosyalar birkaç haftada, orta karmaşıklıktaki dosyalar 2–3 ayda tamamlanır. Onaylanmış kuruluşun tip incelemesi tipik olarak 6–12 hafta sürer; yüksek riskli veya yeni ürünlerde 12–16 haftaya çıkar (Certification Experts – CE marking timeline (https://certification-experts.com/knowledgebase/how-long-does-the-ce-marking-process-take/), erişim: 30 Ağustos 2026). Toplam süre, hazırlık + inceleme + denetim kalemlerinin toplamıdır.

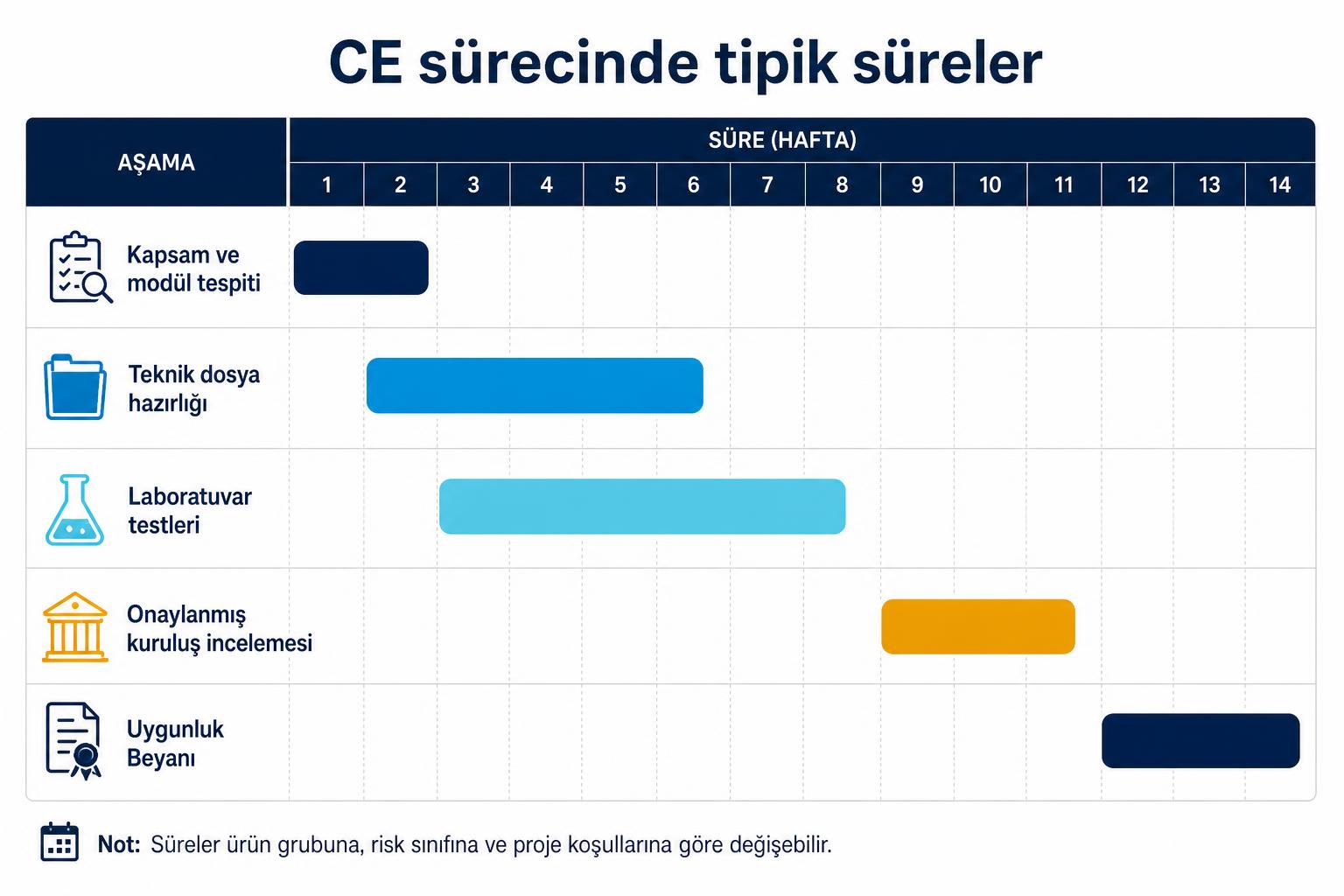

CE sürecindeki aşamaların hafta bazlı süre planını gösteren Gantt şeması
Aşamalar kısmen paralel yürür; kritik yol çoğunlukla laboratuvar sırası ve onaylanmış kuruluş takvimidir.

Ürün Tipine Göre Gerçekçi Süre Aralıkları

Bu aralıklar, dosyanın eksiksiz ve doğru kapsamla açıldığı varsayımına dayanır. Eksik dokümantasyon veya yanlış yönetmelik tespiti, her kalemi belirgin biçimde uzatır.

Süreyi Belirleyen 5 Faktör

  1. Onaylanmış kuruluş gerekip gerekmediği. Öz beyanda dış takvim yoktur; onaylanmış kuruluşta başvuru sırası, tip inceleme ve ilk denetim eklenir.
  2. Test yükü ve laboratuvar sırası. EMC, yangın, mekanik dayanım gibi testlerin kapsamı ve akredite laboratuvarların randevu yoğunluğu.
  3. Mevcut dokümantasyonun olgunluğu. Güncel imalat çizimleri, hesaplar, malzeme sertifikaları ve kılavuzu hazır olan üreticide hazırlık aşaması kısalır.
  4. Kalite yönetim sistemi ihtiyacı. Bazı modüller ISO 9001, tıbbi cihazlarda ISO 13485 kurulmasını gerektirir; bu ayrı bir zaman kalemidir.
  5. Ürünün yeniliği. Uyumlaştırılmış standardın kapsamadığı yeni bir tasarımda, çözüm gerekçelendirmesi ve ek testler süreyi uzatır.

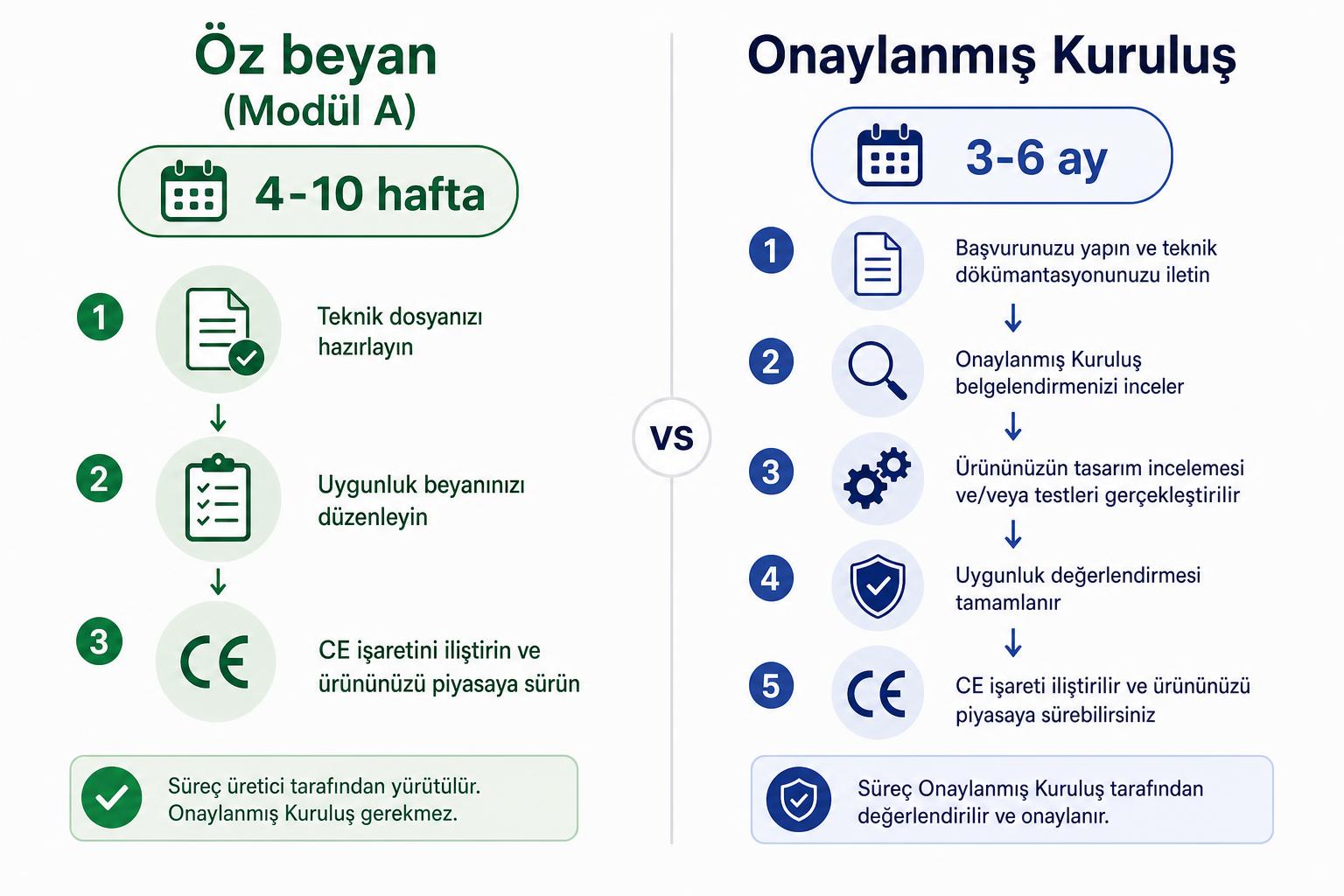

Öz beyan ve onaylanmış kuruluş yollarının süre karşılaştırması
Öz beyanla ilerleyen üründe süre dosya hazırlığıyla sınırlıdır; onaylanmış kuruluş devredeyse takvim aylara yayılır.

En Sık Gecikme Nedenleri

<!-- [PERSONAL EXPERIENCE] -->

  • Kapsam hatası: Sonradan bir yönetmeliğin daha eklendiğinin fark edilmesi, testlerin tekrarı anlamına gelir.
  • Yüzeysel risk değerlendirmesi: Onaylanmış kuruluş retlerinin başında gelir; dosya geri döner.
  • Standart sürüm uyumsuzluğu: OJEU'da listeden çıkmış standarda atıf, düzeltme turu yaratır.
  • Kılavuz eksikleri: Hedef ülke dilinde olmayan veya montaj/bakım bölümü eksik kılavuzlar.
  • Numune ve teknik çizim gecikmeleri: Onaylanmış kuruluşa geç ulaşan bilgi.
CE sürecini uzatan beş temel nedeni gösteren infografik
Gecikmelerin çoğu teknik değil planlama kaynaklıdır.

Süreci Kısaltmanın Yolları

  • Dosyayı açmadan önce kapsam ve modül kararını kesinleştirin.
  • Risk değerlendirmesini tasarımla paralel yürütün, sona bırakmayın.
  • Test planını baştan çıkarıp laboratuvar randevusunu erken alın.
  • Kılavuzu ve AT/AB Uygunluk Beyanı taslağını erken hazırlayın.
  • Onaylanmış kuruluş gerekiyorsa başvuru evrakını eksiksiz gönderin; eksik başvuru sırayı baştan aldırır.

Sonraki Adım

---

Bu içerikteki süre aralıkları gösterge amaçlıdır; kesin süre ürünün özelliklerine bağlıdır. Son gözden geçirme: 5 Eylül 2026.

Sıkça Sorulan Sorular

CE belgesi 1 haftada alınır mı?+

Gerçekçi değildir. Öz beyanla ilerleyen en basit üründe bile teknik dosya, testler ve beyanın hazırlanması birkaç hafta sürer. "1 günde CE" tarzı vaatler, geçerli bir teknik dosyaya dayanmayan işaretlemeye işaret eder.

Onaylanmış kuruluş süreci neden uzun?+

Kuruluş; başvuruyu sıraya alır, teknik dosyayı inceler, gerektiğinde numune test eder ve üretim yeri denetimi yapar. Her aşamada eksik bilgi düzeltme turu yaratır.

Süreyi hızlandırmak için ne yapabilirim?+

En etkili adım, hazırlığı doğru kapsamla ve eksiksiz dokümantasyonla açmaktır. Testleri erken planlamak ve kılavuzu baştan yazmak da belirgin fark yaratır.

CE sertifikası yenileme ne kadar sürer?+

Onaylanmış kuruluş sertifikaları süreli olduğundan (çoğunlukla 3–5 yıl), yenileme için gözden geçirme genellikle ilk belgelendirmeden kısadır; ürün ve mevzuat değişmediyse birkaç haftada tamamlanabilir.
